一桥飞架南北,天堑变通途--记石塘风电场风机道路修复路段通车

信息来源:党群部 发布时间: 2023-01-18



1月14石塘风电场风机道路修复路段主体及防护工程结束,于年前提前通车。此情此景正应和了毛主席所说的:“一桥飞架南北,天堑变通途”!

20226月12,石塘风电场附近水库发生坝体溃坝险情,发现险情后石塘风电场负责人张智超立刻汇报公司项目所在属地政府各级相关部门,经上级领导研究决定开挖部分风机道路作为临时泄洪口

风机道路开挖后,原地埋敷设高压电缆出线约60米处于悬空状态悬空电缆因自重过大严重下垂。高压电缆裸露不仅严重威胁运行安全,而且悬空电缆正处于施工现场正中央,工程车辆和施工人员来往频繁,一不小心就容易触及电缆酿成事故,这可如何是好?

公司领导迅速组织相关部门研究解决方案,并安排现场人员使用脚手架支撑悬空电缆的同时在支撑点位包覆棉布等柔软材料,以防电缆晃动剐蹭脚手架导致绝缘层破损造成二次损失,并且在脚手架底部进行支撑加固,防止脚手架因受力不均而倾覆。

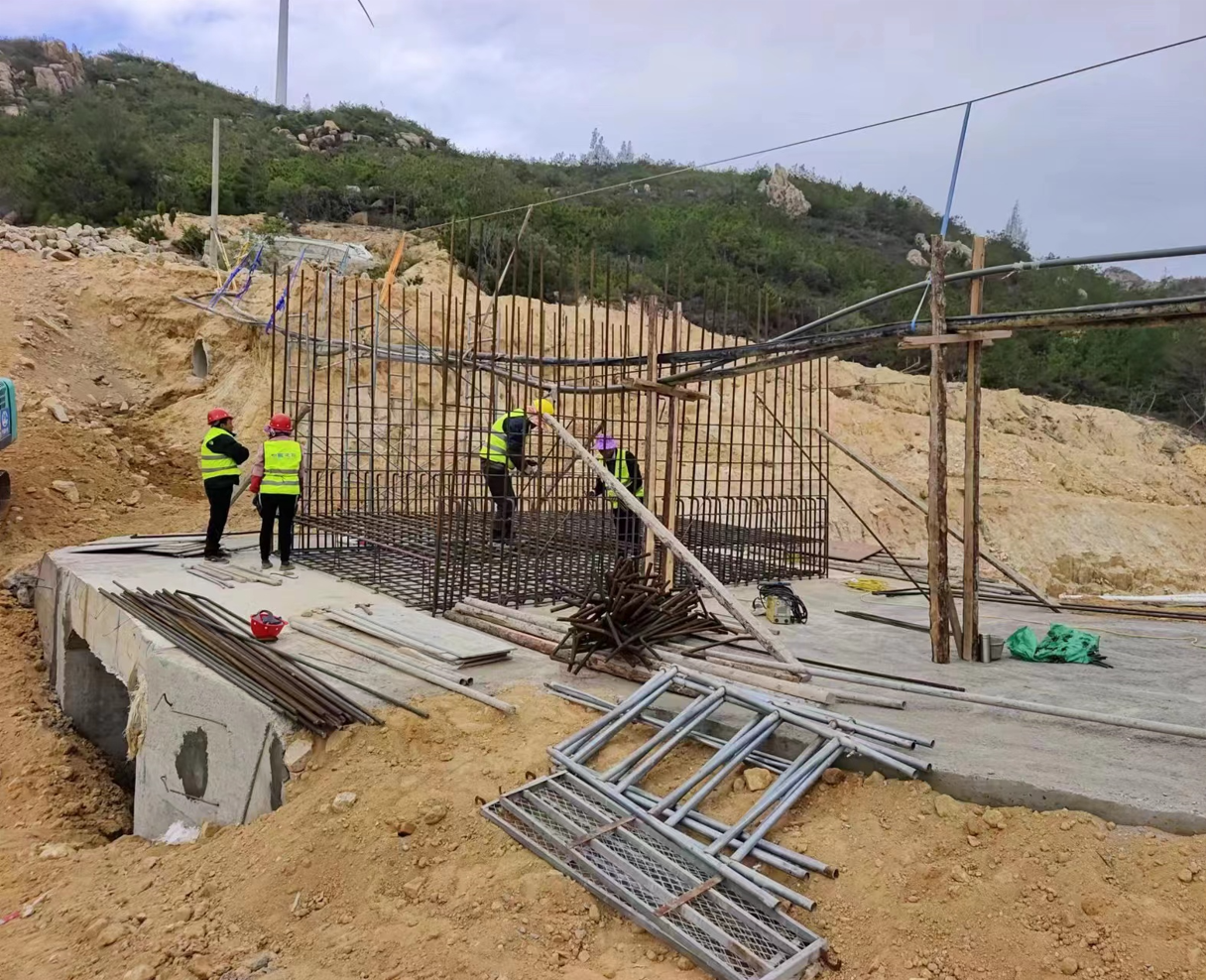

202212月始,道路修复项目万事俱备,正等开工。当大伙儿正准备大施拳脚之时,却民的造成工程进度滞后多方支持下,道路修复项目得以及时恢复作业。

在协调工作顺利进行的同时,项目现场也咬紧牙关紧追项目进度。进度滞后怎么办?那就加班加点干!张智超多次组织、督促施工队在保证安全的前提下夜间施工追赶进度,生性聪明的他还预见性地在悬空电缆段悬挂了反光条和高压危险标示牌为夜间施工提供安全保障。据石塘风电场轮值人员陈永鑫描述,负责人张智超经常顶着大大的黑眼圈,满身泥泞地出现在大伙儿面前,屁股在椅子上还没坐热,一接到施工队电话,又大步流星地赶往施工现场。项目施工队与风电场双方通力协作,克服重重困难,在节前提前完成通车

据张智超介绍,路段通车前,从场站出发前往#10#12#13风机须经东峤方向绕行,到达机位需消耗50分钟;通车后,从场站经路段前往#10#12#13风机耗时仅10分钟,单程即可节省40分钟。倘若处于盛风季节,这40分钟便意味着数以千度记的发电量。

路段通车并不仅只为风机维检带来便利,也方便了乡里乡亲出行。修复路段往鹭峰山方向坐落一座清泉寺,当地村民中信众不在少数,时常有善男信女前往庙宇朝拜。再往道路延伸处行进,还设有鹭峰山景区,夏季夜晚青年男女络绎不绝,途经修复路段前往景区游玩。自从通往清泉寺与鹭峰山景区的唯一道路无法通行后,人流几乎绝迹。自此道路修复工程完工,相信不久后庙宇和景区又将恢复往日的热闹……(文/韩林峰  图/张智超
